智光用電投資下屬公司華躍電力遂溪縣官田水庫 50MW 光伏發電EPC總承包項目全容量并網
  • 2021.07.01

      2021年630日,廣東智光用電投資有限公司(以下簡稱“智光用電投資”)下屬公司廣州華躍電力工程設計有限公司(以下簡稱“華躍電力”)遂溪縣官田水庫 50MW 光伏發電EPC總承包項目傳來捷報——繼完成430首期并網里程碑目標后,又按期完成630全容量并網目標,為中國共產黨誕辰100周年獻禮!

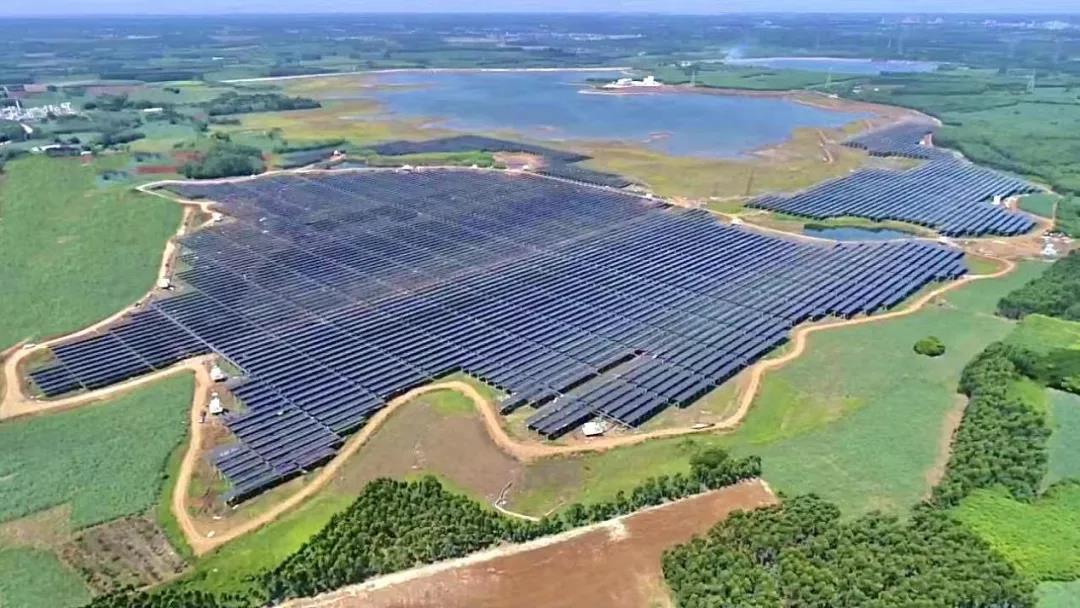

      遂溪縣官田水庫50MW光伏發電項目位于廣東省湛江市遂溪縣,項目建設規模50MW,總用地面積約540畝。光伏區安裝了1850個支架單元,共安裝了540W雙面雙玻光伏組件92628塊,場區布置有153150kVA箱變,以三回集電線路接入升壓站。本項目配套建設1110kV升壓站,配置一臺容量為50MVA的主變,從新建遂溪縣官田水庫50MW光伏升壓站出1110kV線路臨時T接至電網。

      升壓站于2021430日完成并網。電氣領域的工作從設備進場到安裝調試完成僅歷時30多天,光纜全線貫通加并網調試僅用3天,外送線路建設僅歷時9個月,創下了多項先進記錄。
